【第98回】最大100万ポイント! 「グリーン住宅ポイント制度」とは?

グリーン住宅ポイント制度は、一定の省エネ性能の新築住宅の建築や購入、中古住宅購入やリフォーム等を行った際に付与されるポイント制度です。付与されたポイントは、新築住宅で最大100万円相当の追加工事や様々な商品と交換できます。新築とは注文住宅と分譲住宅を指しますが、ここでは、注文住宅を建築する場合の要件や、商品交換までの手続きやスケジュールについてお伝えします。

【1】対象となる注文住宅の要件

ポイントの対象となる注文住宅は、一定の省エネ性能を満たし、2020年12月15日から2021年10月31日までに工事請負契約を結んで、自らが居住するために新築する住宅です。ポイントの申請は1人1回までで、工事請負契約の「建築主」や「発注者」となっている人が行います。契約者が連名の場合にはいずれか1人が代表して申請を行います。

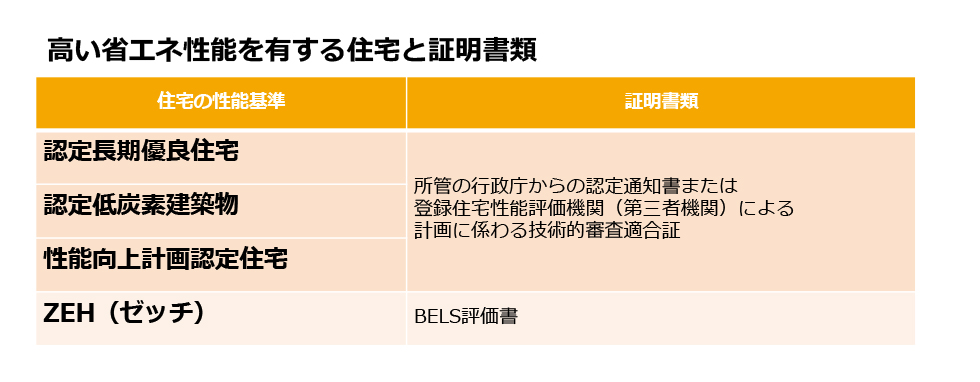

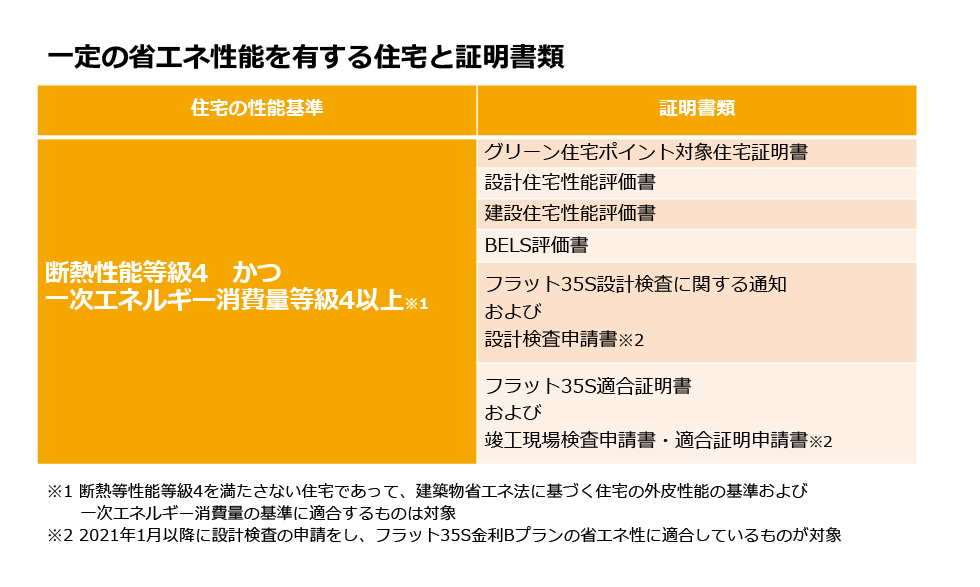

また、一定の省エネ性能を満たす住宅は、「高い省エネ性能等を有する住宅」と「一定の省エネ性能を有する住宅」の大きく2つに分かれます。申請には省エネ基準を満たす住宅であることを証明する書類を提出しなくてはなりません。




契約前に住宅の性能や証明を受けるための費用について、契約するハウスメーカーなどに確認しておきましょう。また、対象住宅の詳細はグリーン住宅ポイント事務局ホームページや、コールセンターなどに問い合わせましょう。
※グリーン住宅ポイント事務局 ホームページはこちら



【2】発行されるポイント数

発行されるポイントには基本ポイントと加算ポイントがあり、合わせて最大100万ポイントが付与されます。基本ポイントは住宅の性能によって決まり、加算ポイントは下記①〜④までのいずれかに該当する場合に加算されます。





東京圏からの移住は、現在東京23区に居住または通勤している人が圏外に移住することや、移住先に5年以上居住する意思があるなどさまざまな要件があります。そのため、事務局とのオンラインでの事前相談が必須となります。
三世代同居住宅は、キッチン、トイレ、玄関、浴室のうち2つ以上の設備が複数あることが要件となります。ただし、住戸内を行き来できない、いわゆる完全分離型の二世帯住宅は該当しない為、注意が必要です。



【3】申請方法とスケジュール

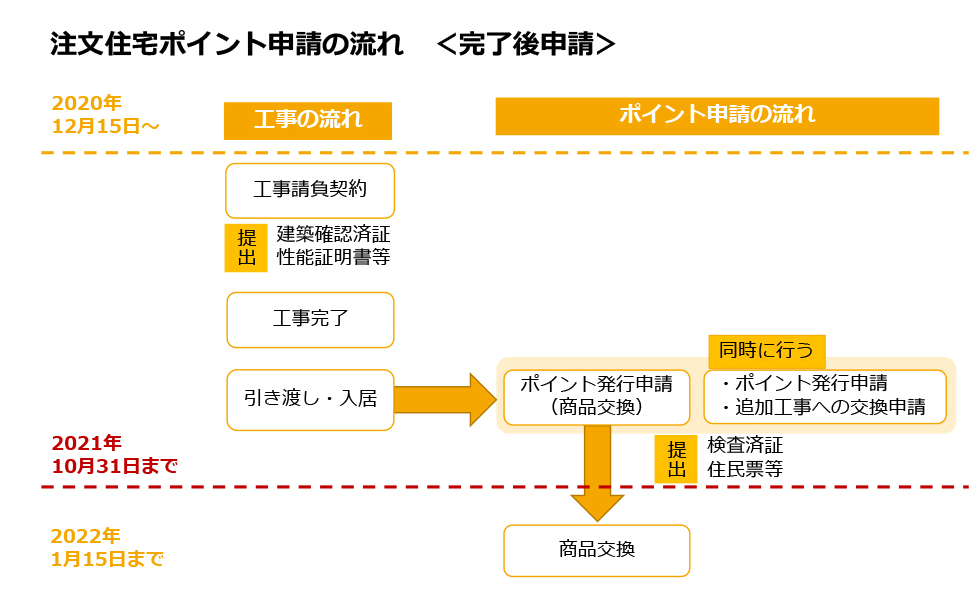

ポイントの申請方法は、住宅が完成して引渡し・入居後に行う「完了後申請」と契約後建物の引渡し・入居前に行う「完了前申請」の2種類があります。完了後申請の流れを下図にまとめました。





工事完了後申請のポイント発行申請の期限は2021年10月31日です。申請時には工事完了を証明する検査済証や住宅性能を証明する書類、入居したことを証明する住民票等の提出が必要です。また、追加工事と交換する場合は同じく10月31日までに工事を完了した上で交換申請を行う必要があります。

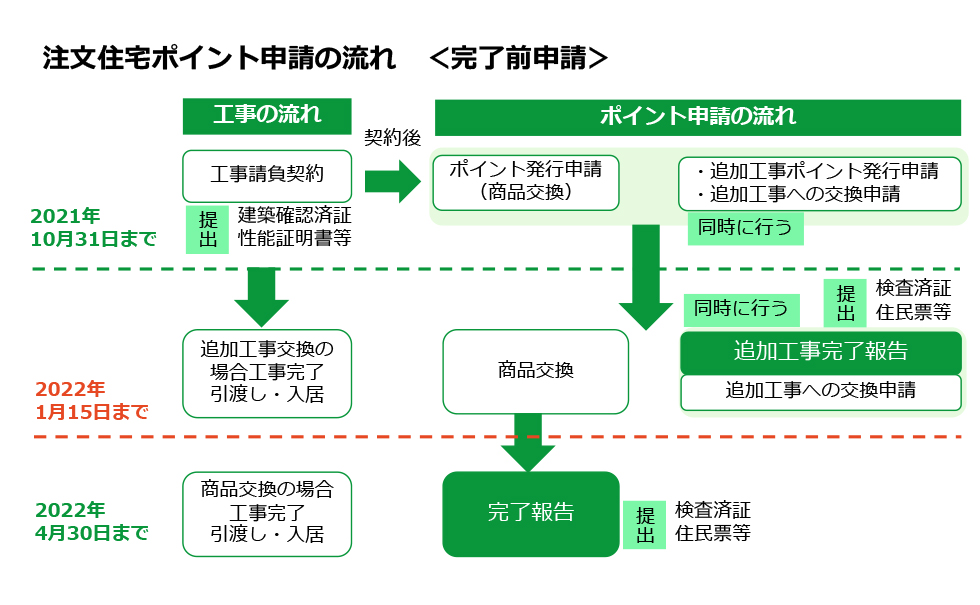

しかし、建築請負契約の期限も10月31日です。契約期限だけを満たしていても工事は契約同日には完了しないので、ポイント発行申請の手続は間に合いません。こうした場合は工事完了前にポイントの発行申請を行います。


完了前申請の場合は、工事が完了して引渡し・入居した後に必ず完了報告の提出が必要です。追加工事交換の場合は2022年1月15日までに完了報告が必要です。またポイントの商品交換期限も同日です。

ポイントを商品に交換する場合の工事完了報告は、建物の規模等によって異なりますが、一戸建ては2022年4月30日までです。商品交換期限は工事完了前となるので注意しましょう。

今回は省エネ住宅で最大100万円相当のポイントが付与される、グリーン住宅ポイント制度についてお伝えしました。ポイント付与には、建築請負契約の期限だけでなく、ポイント申請や商品交換、完了報告等の期限をクリアしなくてはなりません。住宅の性能を証明するための審査や検査等の時間も必要です。

制度を利用しようと思ったら、今すぐの行動が大切です。まずは住宅展示場に足を運んでハウスメーカーに相談してみてはいかがでしょう。
※2021年6月7日(月)時点の情報を基に作成しております。


執筆・監修・情報提供:有田美津子
